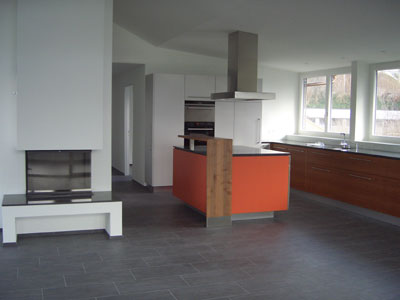

Offiziell ist unsere Wohnung am Freitag, 27. Januar 2006 fertiggestellt worden und damit endet auch die Bildserie über die Bauphase.

An dieser Stelle möchten wir Philipp und Dani für die umsichtige und zuverlässige Ausführung unseres Baus während dieser Zeit herzlich Danken. Ihr habt uns auch sehr gut unterstützt und beraten. Herzlichen Dank auch für die wunderschönen Blumen, die wir erhalten haben und die nun unser Heim in Hünenberg schmücken.

Da wir Euer Unternehmen jederzeit weiterempfehlen, machen wir gerne den Link zu Eurer Website:

www.felberroeck.ch

27.1.2006: um 15.00 Uhr erfolgt die offizielle Abnahme

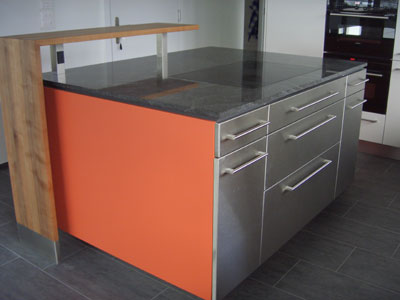

Unser Schmuckstück; die Käslin-Küche! www.kiagweb.ch

Wir freuen uns aufs erste Cheminée-Feuer!

und natürlich auf die erste "Chochete"...

Einbauschrank im Schlafzimmer

Sicht gegen die Terrasse

Lavabo aus dem Haldenhaus

Bad

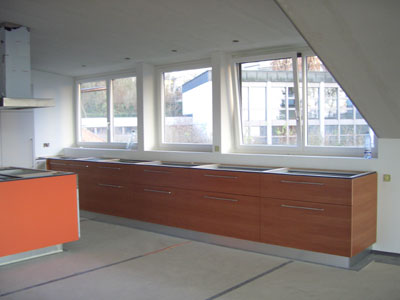

6.12.05: jetzt fehlt noch ein Backofen und die Steinabdeckung

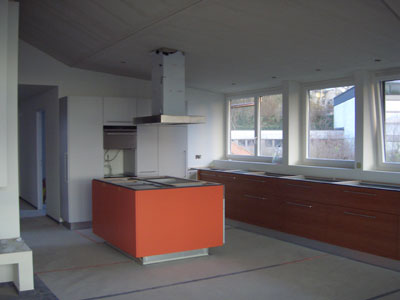

zu unserer wunderschönen Käslin-Küche!

3.12.05: Die Montage der Küche beginnt...

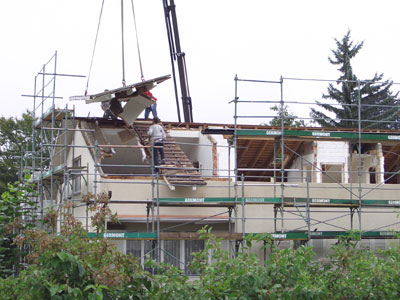

3 Tage später sieht es schon so aus!

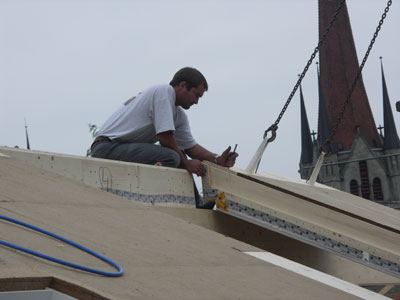

17. und 18.11.05: Die Bodenplatten werden gelegt

...noch fehlen die Fugen.

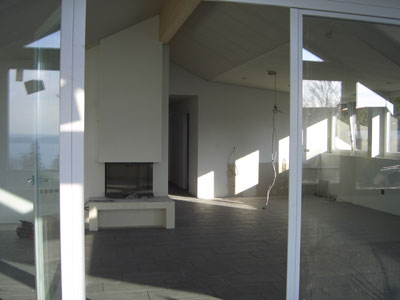

17.11.05: Das Gerüst wird abgebaut

... endlich sieht man die neue Farbe!

11.11.05: Wir haben den Verputz "Decolit" ausgesucht.

Der Rahmen der Eingangstüre fehlt noch, die anderen Tür-
rahmen sind bereits montiert.

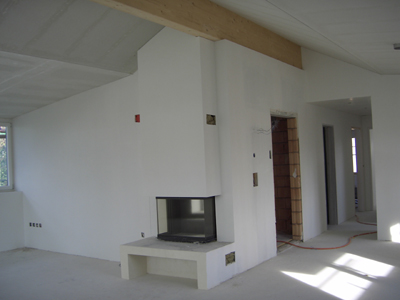

11.11.05: Der Wohnbereich ist schon fertig verputzt.

Der Boiler steht noch mitten in der Küche...

11.11.05: nun ist auch die Haube des Dampfabzuges da!

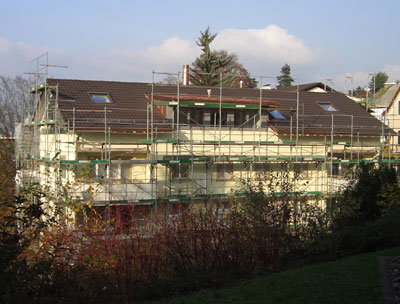

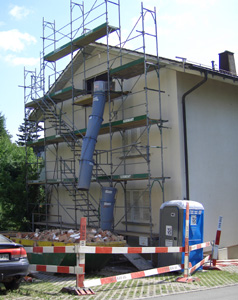

10.+11.11.05: Die Fassade wird neu gestrichen.

30.10.05: Die Heizung läuft, der Boden muss austrocknen.

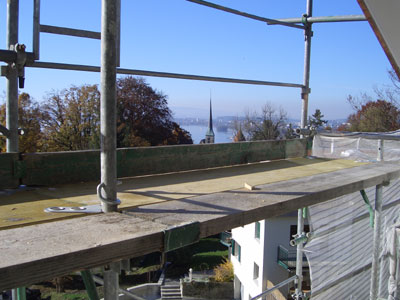

30.10.05: Aussicht zwischen dem Gerüst...

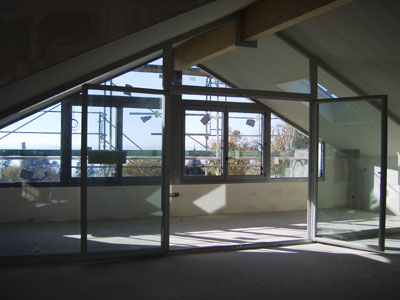

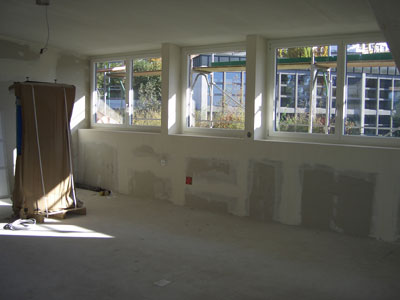

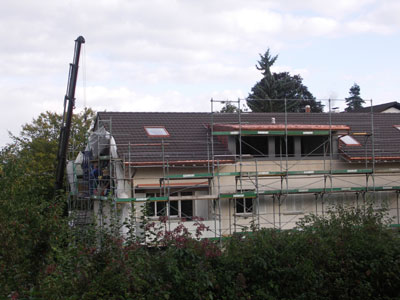

30.10.2005: Es fehlt noch der Verputz

Die Fenster sind drin, denn es wird bereits geheizt.

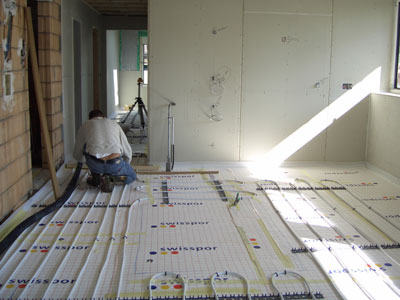

10. und 11.10.05: Der Boden wird isoliert und die Boden-heizung wird verlegt (Boden um Kochinsel wird freigelassen).

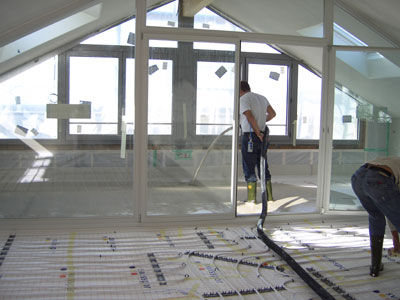

12. Oktober 2005: Der Boden wird ausgegossen.

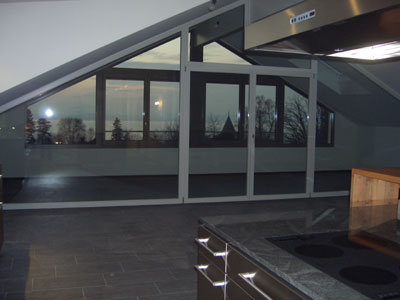

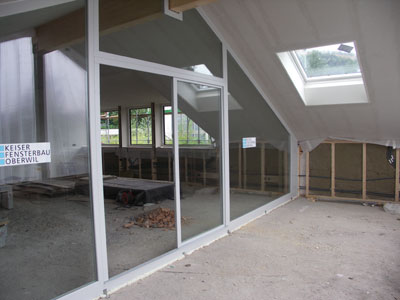

2. Oktober 2005: Die Glasfront zwischen dem Wohnbereich
und der Terrasse steht.

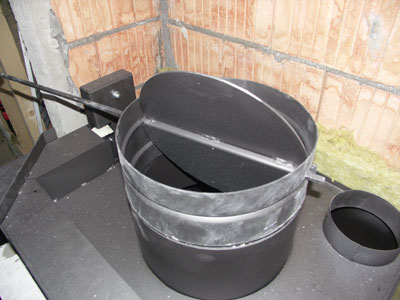

Detail (Klappenöffnung) des Cheminées, von oben betrachtet.

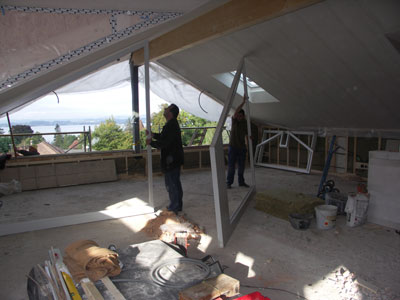

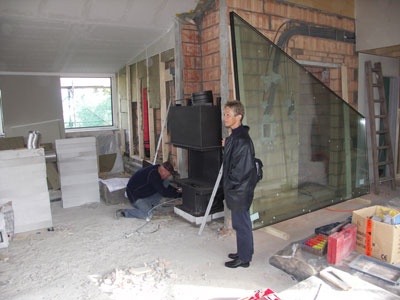

30. September 2005: Die Scheiben zwischen dem Wohnbereich
und der Terrasse werden gebracht.

Dafür musste das Gerüst teilweise demontiert werden.

30. September 2005: Die Rahmen für die Scheiben werden
in Position gebracht.

Gleichzeitig bringt der Cheminée-Bauer den Cheminée-Einsatz.
Rechts sieht man die grossen Scheiben.

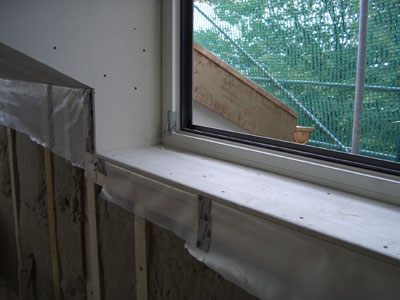

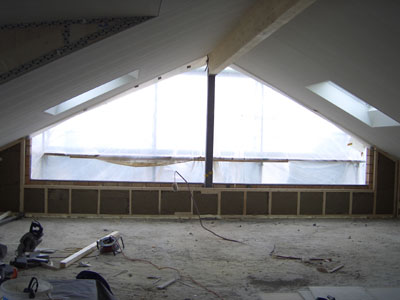

20. September 2005: Detail beim Fenster im Wohnbereich. Es gibt eine breite Fensterbank!

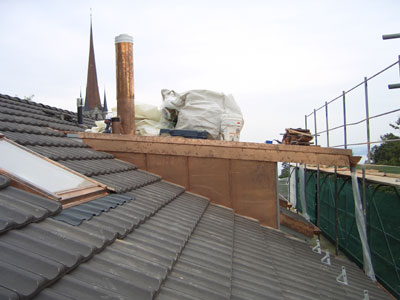

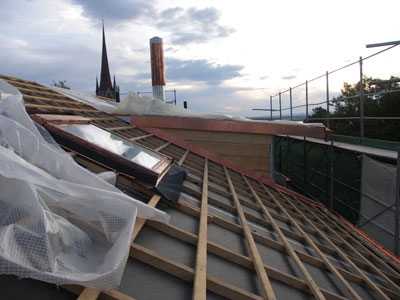

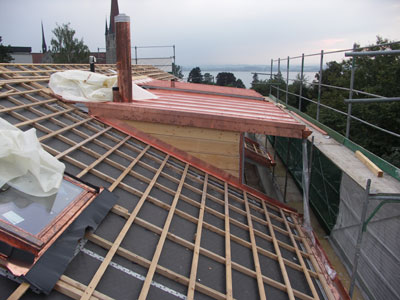

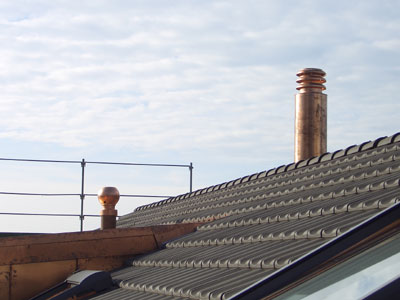

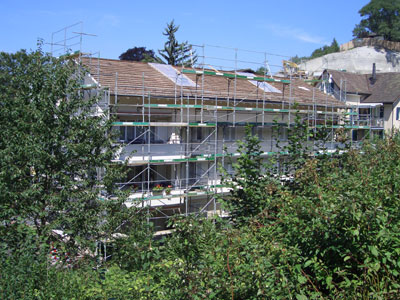

19./20.9.05: das Dach wird gedeckt, die Dachgaube ist fertig verkleidet.

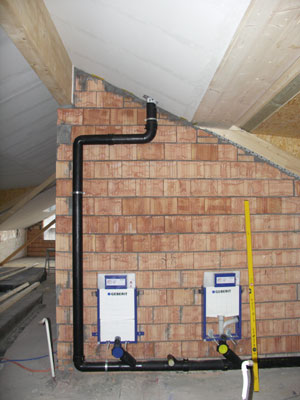

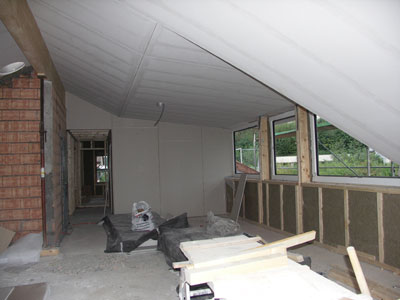

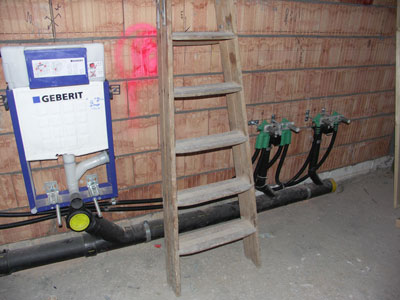

14. September 2005: WC und Waschbeckenanschlüsse

14.9.05: Fensterfront gegen die Stadt

14. September 2005: Die Wand zwischen der Küche und
dem Wirtschaftsraum steht inzwischen.

14.9.05: nun fehlen nur noch die Seitenwände der Dachgauben
nächste Woche wird das Dach gedeckt.

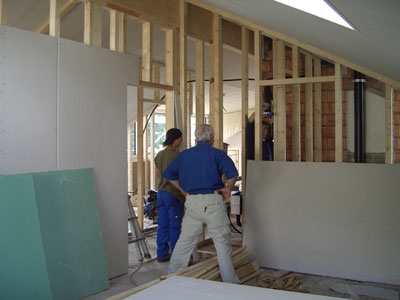

13.9. 2005: Der Wirtschaftsraum ist noch offen

Standort: Schlafzimmer (Richtung Küchengaube und Bad)

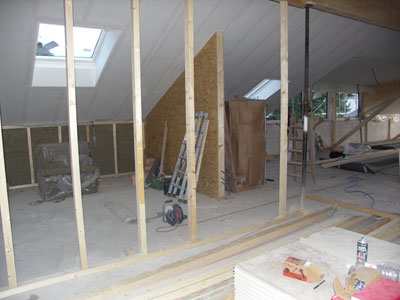

8.9. 2005: Links Schlafzimmer, rechts Büro

Links: Gäste-WC, noch fehlt die Trennwand zum Bad

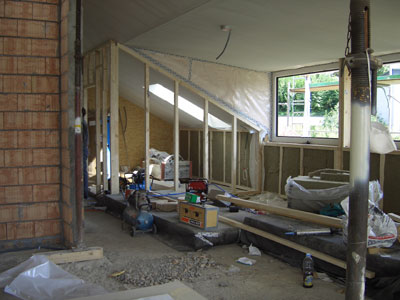

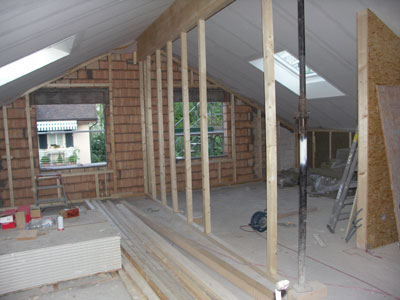

8. September 2005

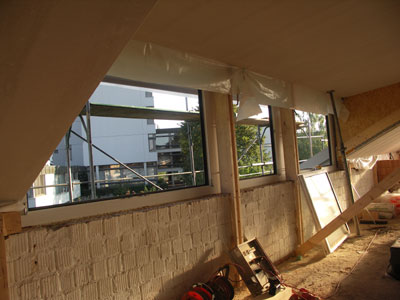

31.8.05: Sicht zum Schlafzimmer- und Bürofenster

Fensterfront der Küche

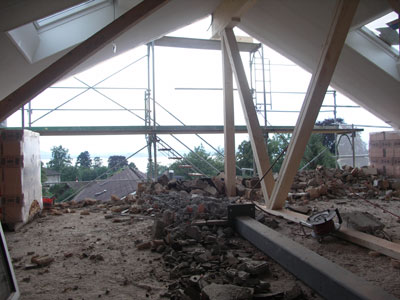

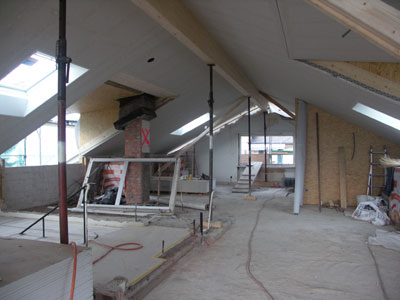

23.8.05: Sicht von Silvio's Baustelle auf unsere

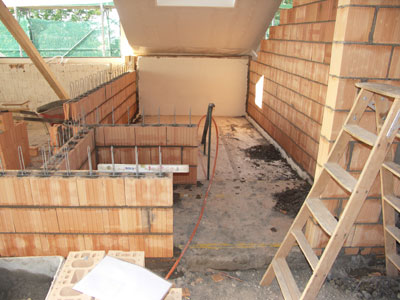

31.8.05: rund ums Treppenhaus wird aufgemauert

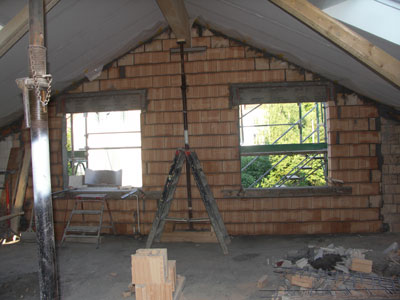

22.+23.8.05: Die restlichen Innenwände werden abgebrochen.

Die Aussenwand Richtung Stadt steht bereits nicht mehr.

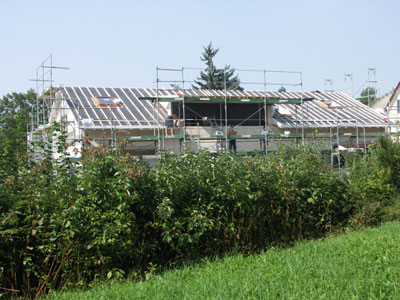

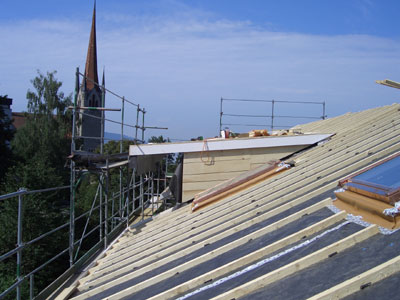

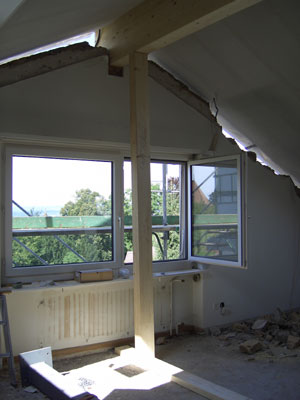

19.8.05: Die grosse Dachgaube wird vor Ort fertiggestellt.

Der Firstbalken wird unterstützt, denn am Montag werden die
Stirnseiten und alle anderen Mauern abgerissen. Im Moment
liegt der Firstbalken noch auf den alten Mauern.

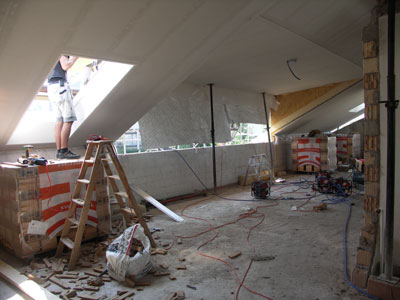

18.8.05: Sicht auf die grosse Dachgaube der Küche

schon bald fehlen nur noch die Ziegel...

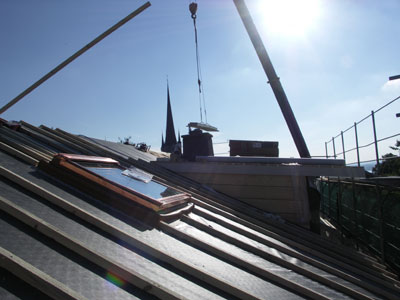

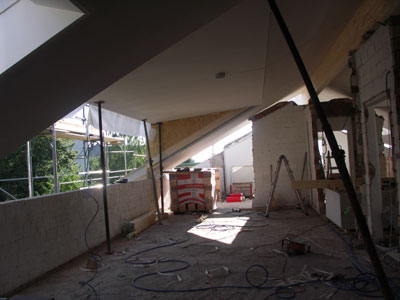

17.8.05: Die einzelnen Teile des Daches werden eingepasst

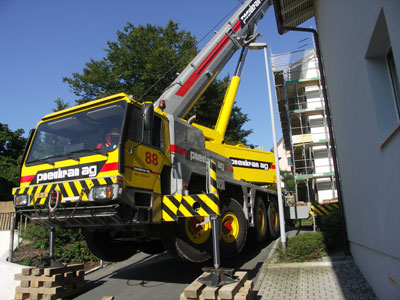

Am Nachmittag braucht es einen kräftigeren Pneukran!

17.8.05 ca. 18.00 Uhr - es wird immer noch bearbeitet

In dieser Dachgaube wird die Küche sein (siehe Dampfabzug)

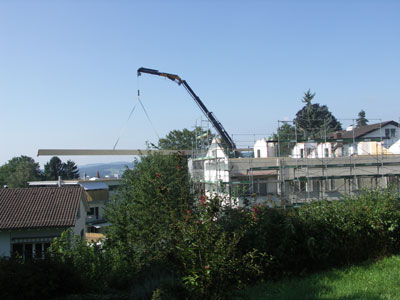

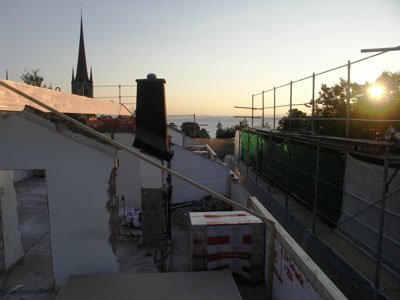

16.8.05: Am Nachmittag schien die Sonne, als der Firstbalken

gebracht wurde. Zum Tagesabschluss der Sonnenuntergang.

Bei strömendem Regen beginnt am 16.8.05 der Dachabbruch -

fein säuberlich werden die Teile gestapelt und abtransportiert

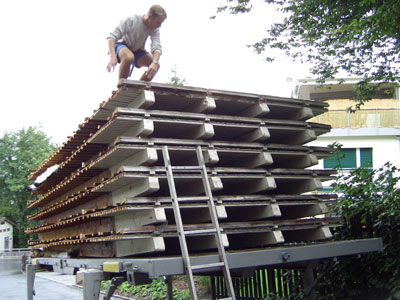

Am 12.8.05 werden die Ziegel entfernt....

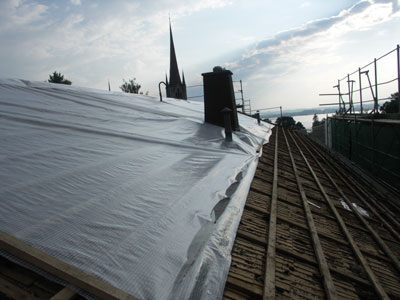

am 13.8.05 wird das Dach noch besser vor Regen geschützt

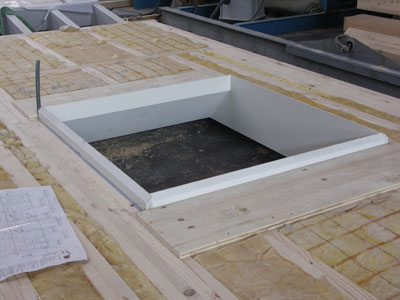

10.8.05: Besichtigung des Daches bei Firma Nussbaumer, Baar

links ein Dachfenster, rechts Stapel mit Teilen des Daches

Am 11. Juli 2005 beginnt der Innenabbruch

nur noch wenig wird stehen gelassen

Sicht vom Haldenhaus gegen die Michaels-Kirche

Unsere Aussicht gegen die Altstadt

Aussicht Richtung Buonas/Bösch

Aussicht gegen das "Daheim"

wunderschöne Sicht auf die Stadt, vom Kirchturm

Bohlstrasse vom Kirchturm

Am rechten Bildrand: Haus der Familie Rickenbacher

Gleiche Ansicht von unten

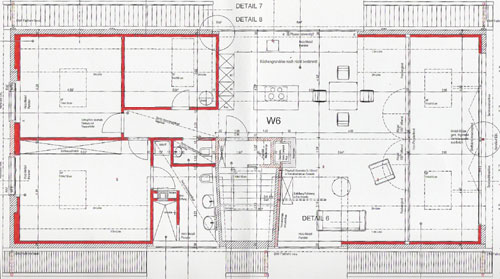

Grundriss Bohlstrasse 12, Zug
Sicht vom Garten
Sicht von der Strasse
Küche aus der Terrasse gesehen
Wohn- und Essbereich
